山东海事局“十二五”规划实施进展情况(2013年6月)

发布日期: 2013- 07- 12   09: 00 访问次数: 字号:[ ]



山东海事局“十二五”发展建设规划项目实施以来,总体进展顺利,与区域发展形势和海事监管工作实际基本适应;同时为加快“四型海事”发展目标和“四全一快”监管体系稳步实现,我处早动员、早部署,预判后两年海事最新发展需求,提早做出了反应,组织安排进行《山东海事局“十二五”建设规划中期评估与调整》的编制和研究等工作。自2012年9月份正式开展建设规划中期评估和调整工作后,安排人员先后对辖区内所有涉及的港口、码头、岸线和办公等场所等进行了实地调研,经广泛征求各单位的意见建议后,完成了“十二五”建设规划中期评估与调整报告。2013年3月份又组织完成了规划中期评估和调整报告的内部审查工作,4月份完成报告的上报。经过评估,山东海事局“十二五”规划实施进展的情况如下:

1、投资计划落实

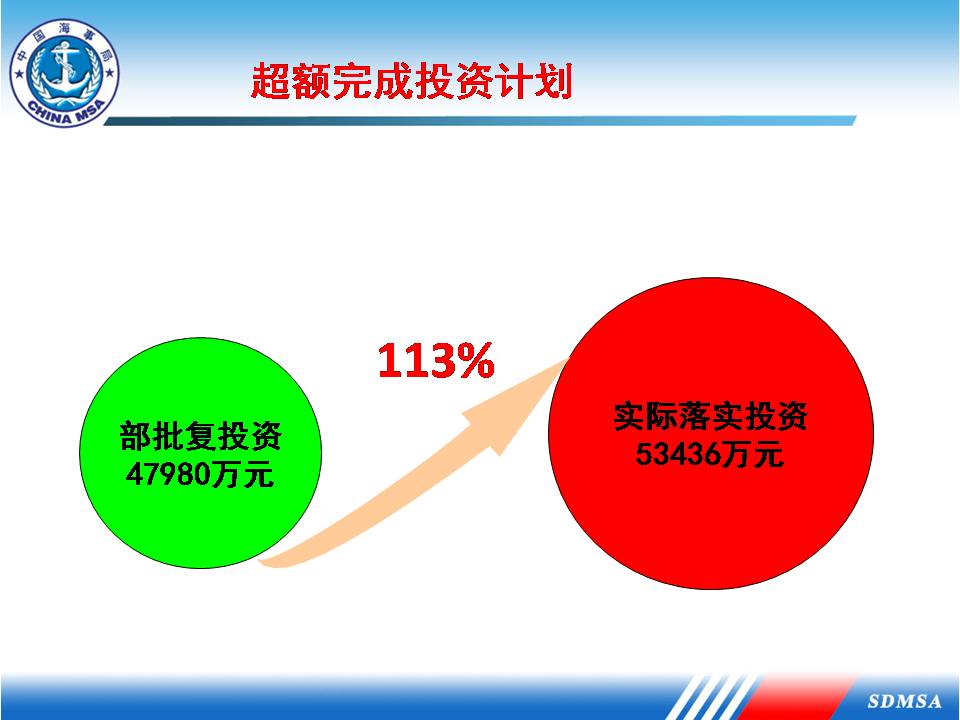

从评估情况看,山东海事局“十二五”建设规划项目投资总体完成情况良好,超额完成了原交通运输部规划的投资。2011年初部批复山东海事局“十二五”建设规划总投资为47980万元,截至到目前已落实投资53436万元,比原规划增长了113%多。具体项目投资总体情况详见表1-1。

表1-1:列入部“十二五”建设规划项目投资总体情况(单位:万元)

序号

项目

部原规划总投资

已落实投资

落实投资占原规划总投资比例(%)

1

船舶交通管理系统

2200

5869

266.77%

2

溢油应急设备

8400

2400

28.57%

3

基地码头

15900

22763

143.16%

4

业务用房

2700

1187

43.96%

5

船舶

16680

17865

112.36%

6

信息化

2100

3352

159.62%

合计

47980

53436

113.27%








2、项目数量落实情况

截止目前,山东海事局“十二五”已列入部局规划的项目,整体落实(前期工作完成)率为93.33%,已经实现了“时间过半、进度过半”的目标。其中,船舶交通管理系统项目落实率为200%;船舶项目落实率130.00%;基地码头项目落实率为114%;信息化项目落实率为50%;。溢油应急设备项目和业务用房项目受客观因素制约,实施进度相对缓慢,落实率均为20%。

从各分支局情况看,烟台海事局项目落实率为83.33%,济南海事局项目落实率为100%,青岛海事局项目落实率为25%,日照海事局项目落实率为75%,威海海事局项目落实率为50%;具体项目投资总体情况详见表1-2。

表1-2:列入部“十二五”建设规划项目执行情况

序号

项目

项目数

已落实项目数

已开工项目数

已交付使用项目数

项目落实率

项目开工/购置率

项目交付率

1

船舶交管系统

2

4

4

0

200.00%

200.00%

0.00%

2

溢油应急设备

4

1

1

0

20.00%

20.00%

0.00%

3

基地码头

7

8

8

1

114.28%

114.28%

14.28%

4

业务用房

5

1

1

0

20.00%

20.00%

0.00%

5

船舶

10

13

13

5

130.00%

130.00%

38.46%

6

信息化

2

1

1

0

50.00%

50.00%

0.00%

合计

30

28

28

6

93.33%

93.33%

20.00%
